興達電廠爆炸真相大白!「臨時墊片」高溫熔解引大火 3泰工10萬交保
高雄興達電廠於去年9月9日晚間驚傳嚴重爆炸事故,當時夜空瞬間竄起巨大火球,劇烈震動震撼周邊社區,許多居民在睡夢中被驚醒。隨後台電與檢調單位展開調查,橋頭地檢署於昨(6日)指揮調查局發動搜索,傳喚6名嫌疑人到案,確認事故主因為施工人員未依規範更換正式墊片,導致天然氣高溫洩漏引發大火。高雄興達電廠去年9月9日晚間發生火警。(圖/翻攝畫面)據台電先前的調查結果顯示,事故原因為管線「法蘭」(flange)在施工過程中未安裝正確規格的密封墊片。當晚電廠首次進行熱燃料試運轉時,管線在近300度的高溫影響下導致墊片失效,進而引發天然氣大量洩漏並釀成火災。橋頭地檢署隨後分案指派主任檢察官等組成專案小組深入偵辦,經專業鑑定與追查發現,該項工程係由中鼎公司與美商奇異公司於108年共同得標承攬之「興達電廠及台中電廠燃氣複循環發電機組採購帶安裝案」,相關發電設施由中鼎公司負責施工安裝。檢調調查指出,中鼎公司配管作業及監督人員在安裝GT#2-2機組之PCHE下端管線時,涉嫌未嚴格遵守「GT#2-2天然氣加熱區天然氣管路系統安裝測試流程」之規範,未在系統正式啟用前,將測試用的「臨時墊片」更換為耐高溫的「正式墊片」。導致該管線啟用後,隨天然氣溫度不斷升高,臨時墊片無法承受高熱而熔解破損,造成天然氣大量漏溢並引燃大火。猛烈火勢不僅造成電廠管線及輔助設備嚴重受損,周圍建築與玻璃設施亦遭強烈震波波及,嚴重危及公共安全。鑑於本案具重大社會矚目性與公益性,橋頭地檢署於昨(6日)指揮法務部調查局高雄市調查處執行搜索,查扣相關證物並傳喚6名涉案嫌疑人到案說明。經檢察官訊問後,認定其中兩名泰國籍配管作業人員及一名泰國籍配管領班,均涉犯刑法第176條、第174條第3項之「準失火罪」,犯罪嫌疑重大且有羈押原因,但考量尚無羈押必要,裁定3人各以新臺幣10萬元交保,並均實施限制出境、出海處分;其餘3名涉嫌人訊後則予以請回。檢調將持續擴大釐清整體工程督導與工安管理責任。
新2號機法蘭墊片「失蹤」?興達電廠爭議延燒 台電公布關鍵時間軸回應

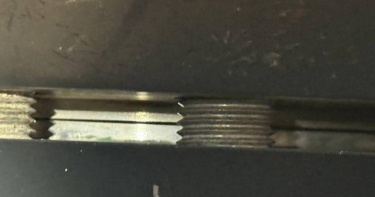

興達電廠燃氣新2號機試運轉爆炸,20日台電在興達電廠行政大樓召開說明,並公布最新調查進度,還原新2號機從安裝施工到測試的時間軸;由於此次天然氣洩漏點已確定是機組內法蘭之間的墊片有異常,而承包商今年1月做水壓測試,依照規定使用「臨時墊片」,按理來說5月就要換成「正式墊片」,但流程有疏漏,才釀成爆炸意外。20日台電在興達電廠行政大樓召開說明,並公布最新調查進度,還原新2號機從安裝施工到測試的時間軸。(圖/台電公司提供)根據台電今公布的興達電廠新2號機施工檢驗程序時間軸可見,該機組內管路法蘭安裝及檢查期間,一直都是按規定使用「臨時墊片」,今年1月25日承包商先做水壓測驗前檢查,並提報檢查文件給台電審核過關,2月17日再做熱燃料管路水壓試驗,3月4日則做常溫燃料管路水壓試驗,2、3月試驗皆由統包商自檢後,再由台電到場驗證結果。今年4月11日,統包商將新2號機管內用空氣吹淨,並拆除盲板、臨時墊片,換裝成正式金屬墊片;5月10日則再次吹淨管路後系統復裝,並檢查完成;上述2時間點,皆由統包商自檢後,提報檢查文件給台電審核,台電無親自去現場檢視墊片狀況,直到5月26日統包商做氣密測驗,台電人員才到場驗證結果。台電表示,正常來說法蘭接合處會有墊片(圖中深綠色處)。此為另組機台GT2-1相同位置。(圖/台電公司提供)台電指出,本月9日發生爆炸意外後,調查小組進入廠內檢查,發現新2號機連接法蘭的墊片「整組消失」,可能原因有2種,一為臨時墊片未換成正式墊片,導致耐不住高溫而熔化;二為臨時墊片換成正式墊片,但正式墊片品質不符規格熔化。9月17日台電調查小組再進入廠內查看,並將新2號機法蘭撐開後,確認無墊片殘留。(圖/台電公司提供)外界質疑,墊片與其他零件供應商為新加坡公司,但實際產地是否涉及大陸製造?台電回應,機組材料部份由統包商奇異公司採購,再由另間統包商中鼎公司來安裝,安裝環節皆交由2間統包商聯合處理,台電則在安狀完畢後,進入測試階段時做驗收,目前仍待與統包商釐清責任。台電僅做文件審查部分,未來也將會再精進流程。
