北中南機組接連出包!外界質疑「供電拉警報」 台電估備轉容率跌破6%

供電 備轉 台電

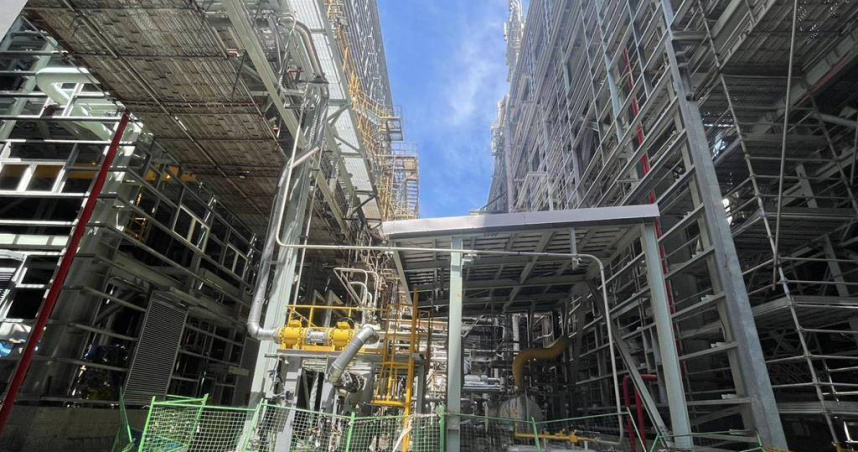

台電調查團隊今(15)日初步判定天然氣洩漏點為新2-2號氣渦輪機天然氣加熱器下游管線「法蘭」失效,後續將進一步深入檢視法蘭洩漏的具體原因。(圖/台電提供)

台電調查團隊今(15)日初步判定天然氣洩漏點為新2-2號氣渦輪機天然氣加熱器下游管線「法蘭」失效,後續將進一步深入檢視法蘭洩漏的具體原因。(圖/台電提供)

高雄興達電廠新2號機上周爆炸,興達燃煤備用2號機及4號機在10日一度併聯發電。未料,今晨林口2號機突發故障,讓原本就吃緊的供電情勢雪上加霜,台電預估今天晚上尖峰備轉容率低於6%,因此再度啟動興達3、4號燃煤備用機組併聯,也讓外界質疑是否供電吃緊。

台電官網則顯示,裝置容量80萬瓩的林口2號機故障,供電歸零,另裝置容量逾74萬瓩的大潭1號燃氣複循環機組與約18萬瓩的通霄9號氣渦輪機部分故障,發電也歸零。台電表示,通霄9及大潭1原本就故障,林口2今早故障,目前瞭解原因中。

然而,根據高雄市環保局最新公告,台電公司評估9月15日夜間尖峰備轉容量率將低於6%警戒線,為確保供電系統穩定運作,興達3號機組於今日零時3分緊急併聯,4號機組也在1時50分跟進併聯。

這已是興達電廠1周內第2度啟動備用機組。環保局資料顯示,9月10日至12日期間,興達2、4號機就曾因備轉容量率低於6%而緊急並聯,直到12日深夜才解聯。

依據興達電廠環評承諾,3、4號機組已於去年底轉為備用機組,原則上第1、4季不啟動,僅在第2、3季備轉容量率低於8%時才會啟動。但在供電吃緊的現實壓力下,台電不得不在第3季末啟動這兩部備用機組。

針對興達電廠新2號燃氣機組日前發生嚴重火警事故,台電初步調查指出,事故起因於法蘭墊片失效,導致天然氣洩漏引發火勢。目前台電仍與設備廠商及消防單位合作進行全面調查,承諾確認結果後將盡速對外公布。
